KRONIKA BUDOWY


Zaplanowana budowa
Widok od strony schodów kościoła


-----------------------------------------------------------------------------------------------
 Pierwsze roboty budowlane 11 - 12 kwietnia 2023

Fundamenty budynku


 Składam serdeczne "Bóg zapłać" ekipie, która będzie budować za dotychczasową gratisową pracę.

---------------------------------------------------------------------------------------------

Oni odpowiedzieli na zaproszenie do prac porządkowych

Praca w sobotę 15 kwietnia 2023 r.

Oni zawsze gotowi do pracy

Składam serdeczne podziękowanie za prace porządkowe. Dziś pracowali: Ochałek Czesław, Szudy Piotr, Borowiecki Łukasz i Szyszlak Konrad.

-------------------------------------------------------------------------------------------------

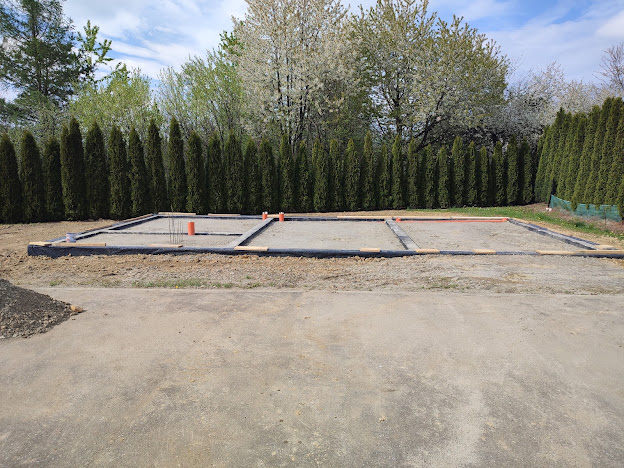

Izolacja fundamentów

Składam  serdeczne podziękowanie Bogdanowi Bajgrowiczowi za pomalowanie fundamentów metodą natryskową.

Widać efekty malowania

 -----------------------------------------------------------------------------------------------

PRACA 22 KWIETNIA 2023 ROKU

Bardzo dziękuję Robertowi Skibie, Piotrowi Buczyńskiemu
 i Mateuszowi Buczyńskiemu za  przewożenie i ubijanie ziemi.

Oto efekt ich pracy

----------------------------------------------------------------------------------------------------

Poniedziałek 24 kwietnia 2023 roku

Wyrażam wdzięczność Panu Bogu za pogodę i parafianom za gratisową pracę. Liszka Wiesław, Liszka Grzegorz oraz Buczyński Piotr i Buczyński Mateusz. Na nich zawsze można liczyć.

Matysik Mateusz koparką bardzo posunął do przodu roboty


Stan zaawansowania budowy na 25 kwietnia 2023 roku

 ---------------------------------------------------------------------------------------------
4 maja 2023 r.


Serdecznie dziękuję za dotychczasową gratisową pracę. Dziś zostały wykonane wylewki. W najbliższych dniach będą murowane ściany.

---------------------------------------------------------------------------------------------
Rozpoczęcie stawiania murów - poniedziałek 08 maja 2023

 Stan wykonania po pierwszym dniu



Pan błogosławił i szybko to wybudowano - wtorek 09 maja 2023


Stan budowy w dniu 12 maja 2023 r.

 -----------------------------------------------------------------------------------------------

16 maja 2023 - Dzień św. Andrzeja Boboli - Patrona Polski



Wykonano zbrojenie i czekamy na beton




Beton już jest




Wylewanie betonu na strop




Strop już jest. Wielkie dzięki Panu Bogu za Jego błogosławieństwo i pogodę!

-----------------------------------------------------------------------------------------------

7 czerwca 2023 rozpoczęto murowanie ścian na stropie




9 czerwca 2023 wykonano wieniec. Bogu dzięki za Jego błogosławieństwo.
-----------------------------------------------------------------------------------------------
Prace w sobotę 17-06-2-23 roku.


 Palar Seweryn i Święch Dariusz rozszalowali 2/3 wieńca i słupów.



Leśniak Rafał z synem Damianem już podłączyli prąd do nowego budynku.

-----------------------------------------------------------------------------------------------


 Jednak instalację elektryczną w ekspresowym tem
pie
 na całym dolnym poziomie wykonał Tadeusz Żmuda.


-----------------------------------------------------------------------------------------------

W piątek 23-06-2023 kontynuowano prace budowlane.

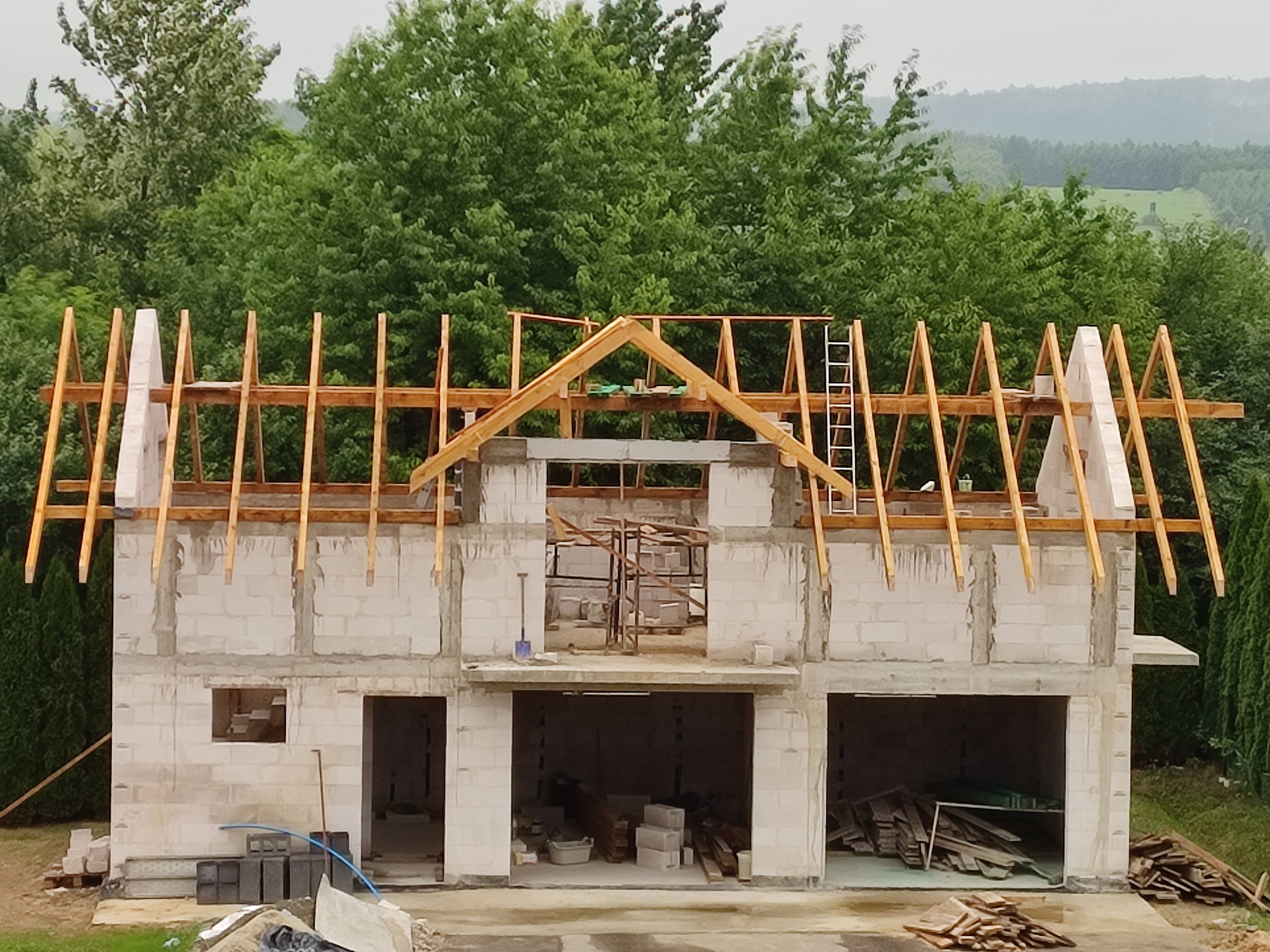

Zaawansowanie prac na dzień 26-06-2023



Oni podjęli się prac porządkowych.


Stan zaawansowania budowy na dzień 28-06-2023 r.

 -----------------------------------------------------------------------------------------------

Oto ekipa meldująca wykonanie zleconego zadania.

Składam serdeczne podziękowanie wszystkim osobom za profesjonalizm, solidną pracę, życzliwość, uśmiech i dobre rady.

Znając doświadczenie, solidność i  słowność w dotrzymywaniu terminów,

 bardzo polecam ekipę Pana Janusza Matysika.

Teraz czekamy na firmę od pokryć dachowych.

 -----------------------------------------------------------------------------------------------

Oto osoby, które zgłosiły się w sobotę 01-07-2023 r. do prac porządkowych.

Dzięki ich pracy już można garażować.

  -----------------------------------------------------------------------------------------------

Dzięki ich pracy mamy już otynkowane garaże.

-----------------------------------------------------------------------------------------------

DACH - MAX to firma od pokryć dachowych


Ekipa Pana Łukasza Steca dnia 21-07-2023 r. wykonała zlecone zadanie.
Składam serdeczne podziękowanie prezesowi i wszystkim pracownikom
za solidną i szybką pracę.

Oni są profesjonalistami.


Widok budynku i efektu pracy ekipy Pana Łukasza Steca.

-----------------------------------------------------------------------------------------------
Sobota 22-07-2023 r.
Michalec Władysław i Marcin Fundakowski zgłosili się do pracy
 i zrobili porządki w budynku i na parkingu. Bóg zapłać za tę pracę.


Oto efekt ich sobotniej pracy.

-----------------------------------------------------------------------------------------------
22 sierpnia 2023 r.


Składam serdeczne "Bóg zapłać" Antoniemu Kalecie za gratisowe
pomalowanie dwóch pomieszczeń garażowych.

Widok pomalowanego pomieszczenia garażowego.
 -----------------------------------------------------------------------------------------------
01 września 2023 r.

W budynku zamontowano bramy garażowe.

 -----------------------------------------------------------------------------------------------
